2022年6月27日

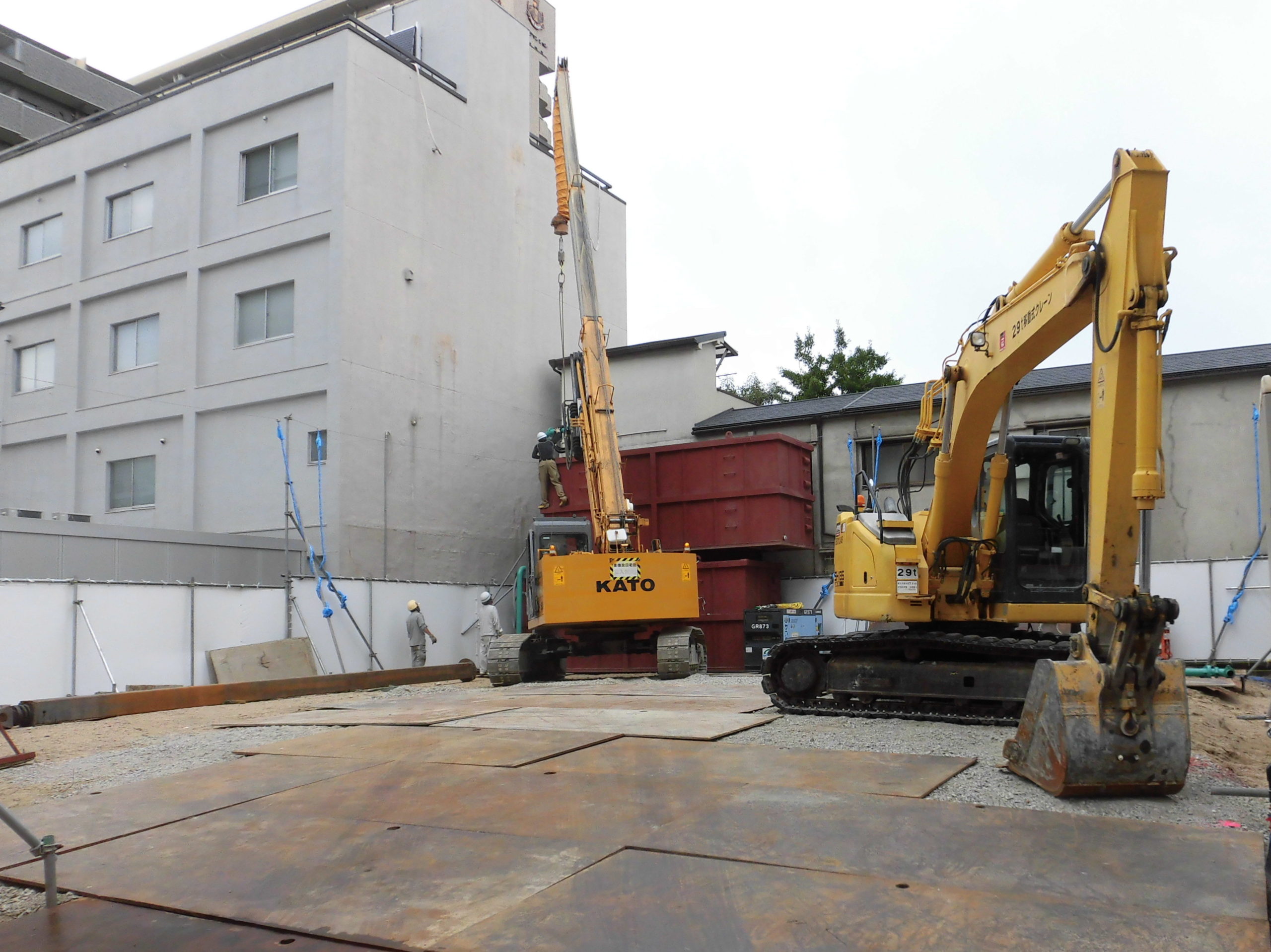

杭工事の準備作業に着手しました。

2022年6月28日

杭の掘削に取り掛かります。

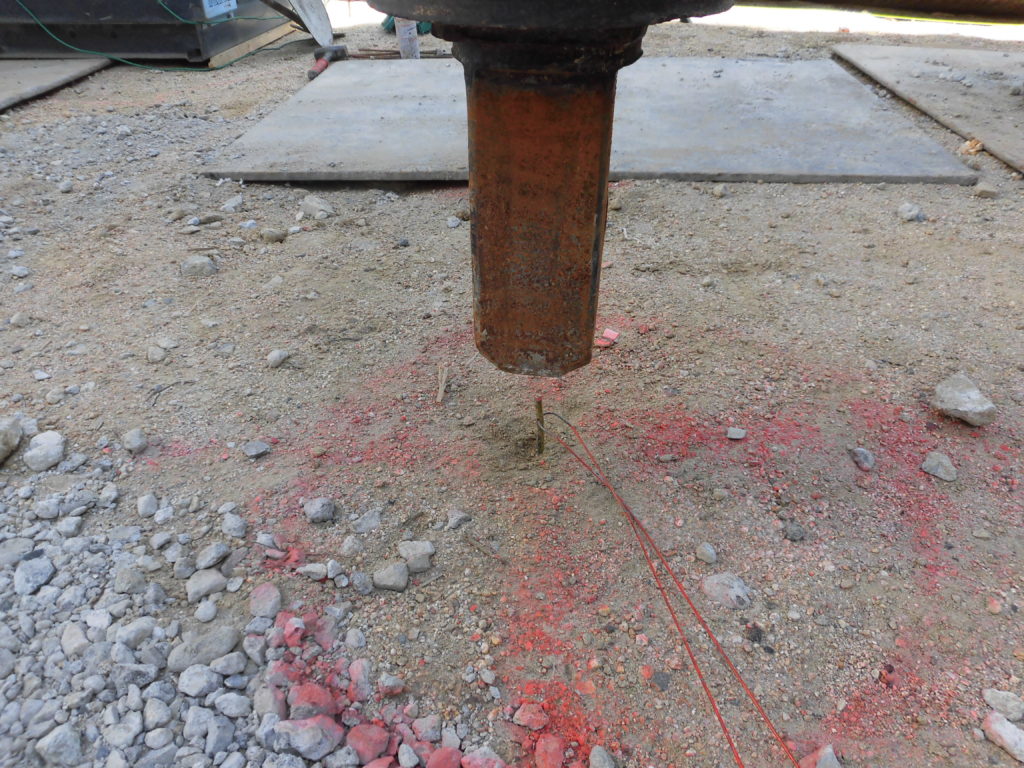

杭の芯がずれない様に慎重に機械の芯を合わせます。

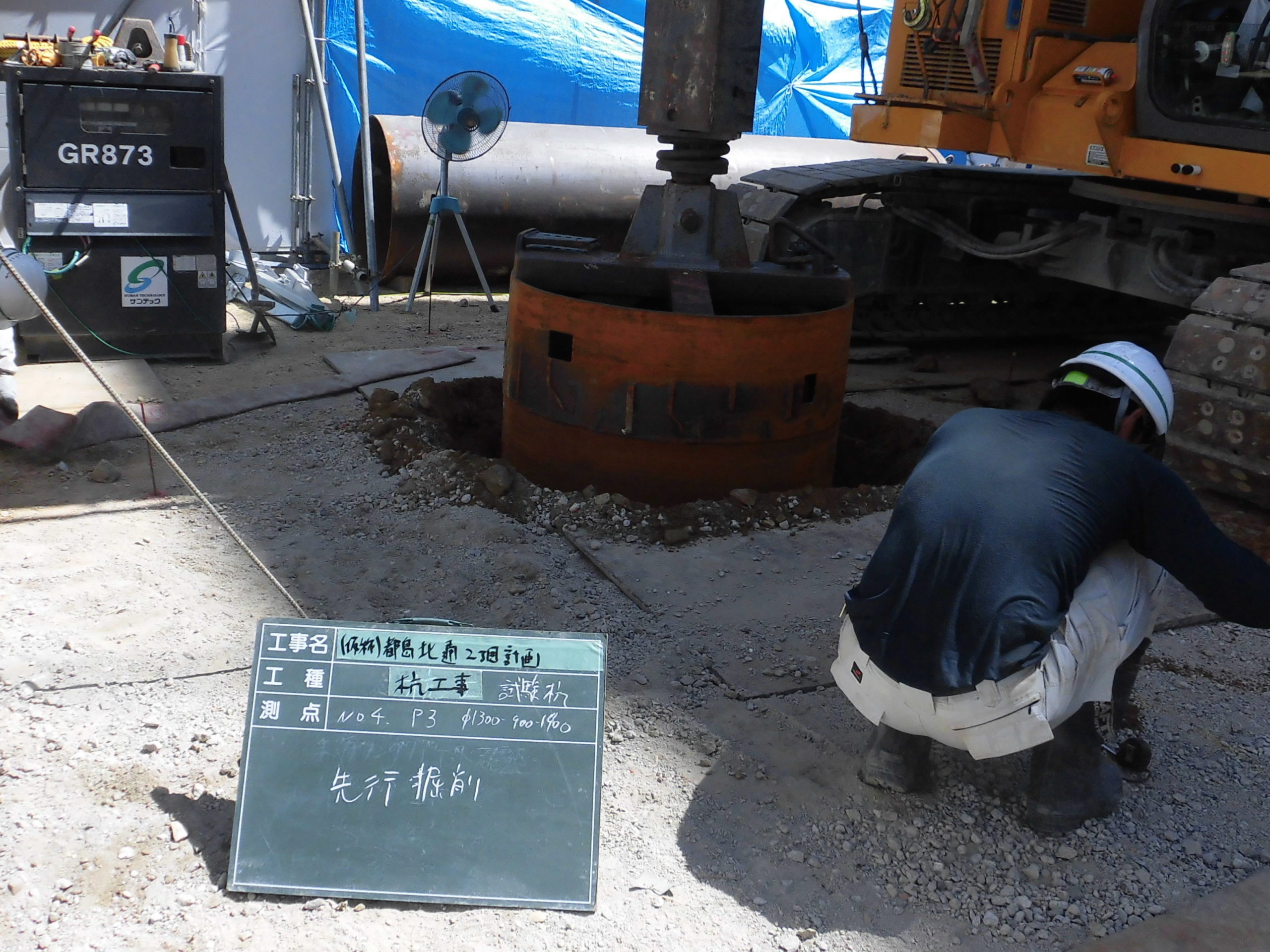

杭の穴を掘るドリリングバケットをセットします。

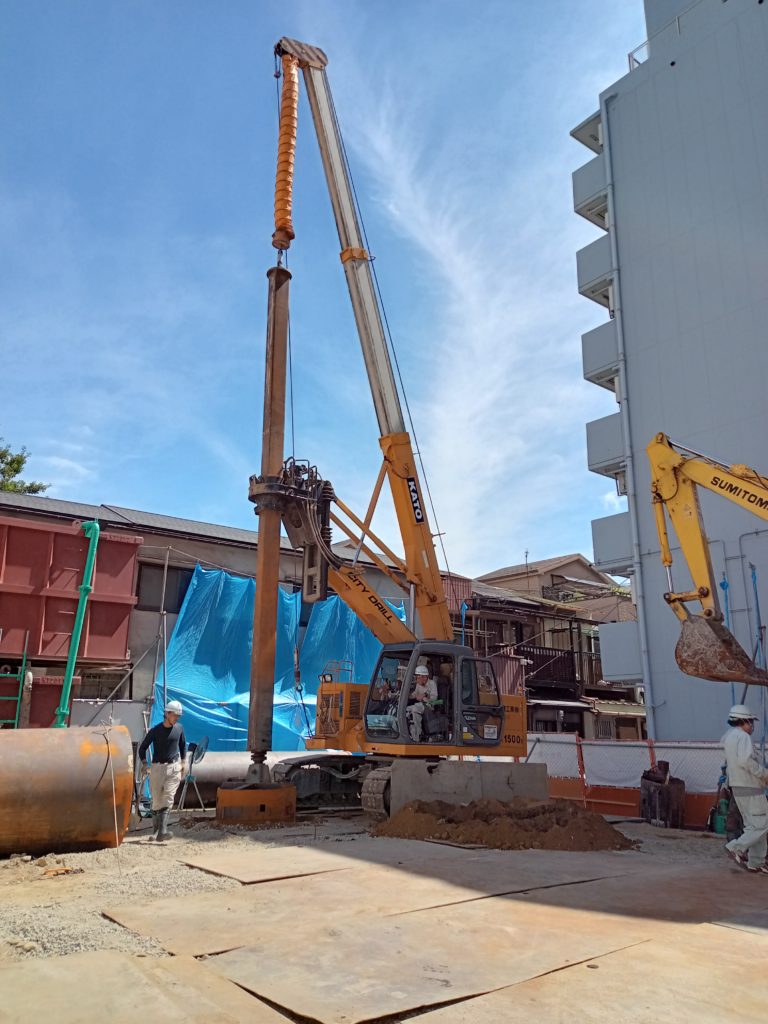

掘削開始

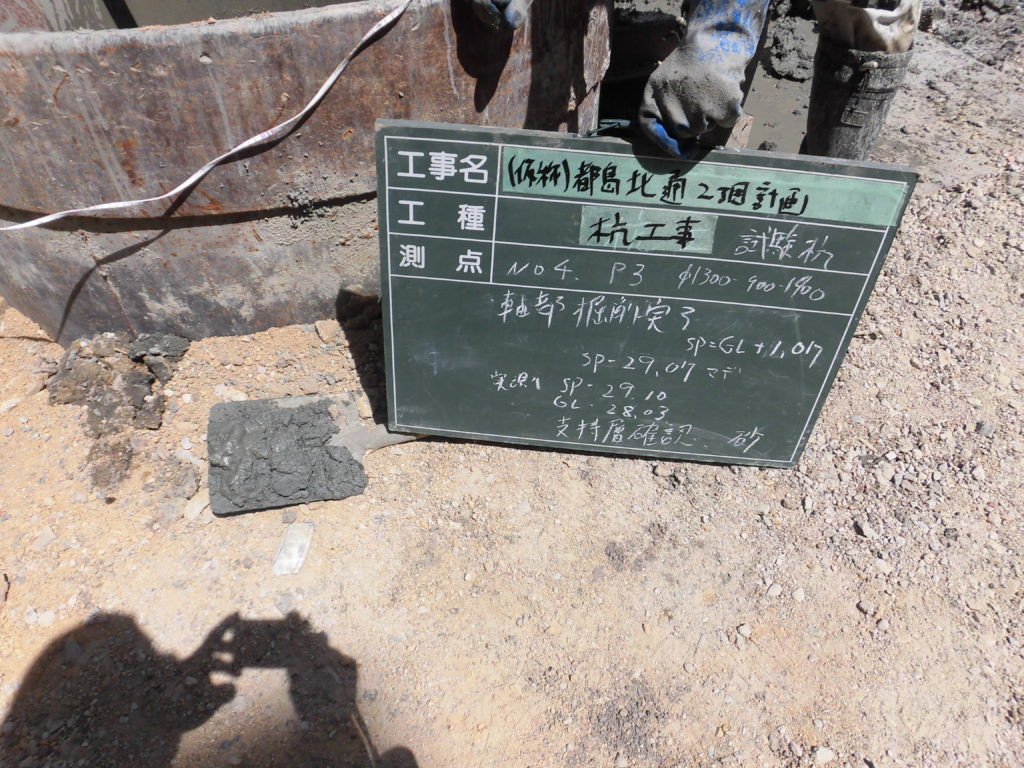

28.03m掘削完了、支持層の砂を確認

試験杭は、1m毎の地層も確認しながらの掘削です。

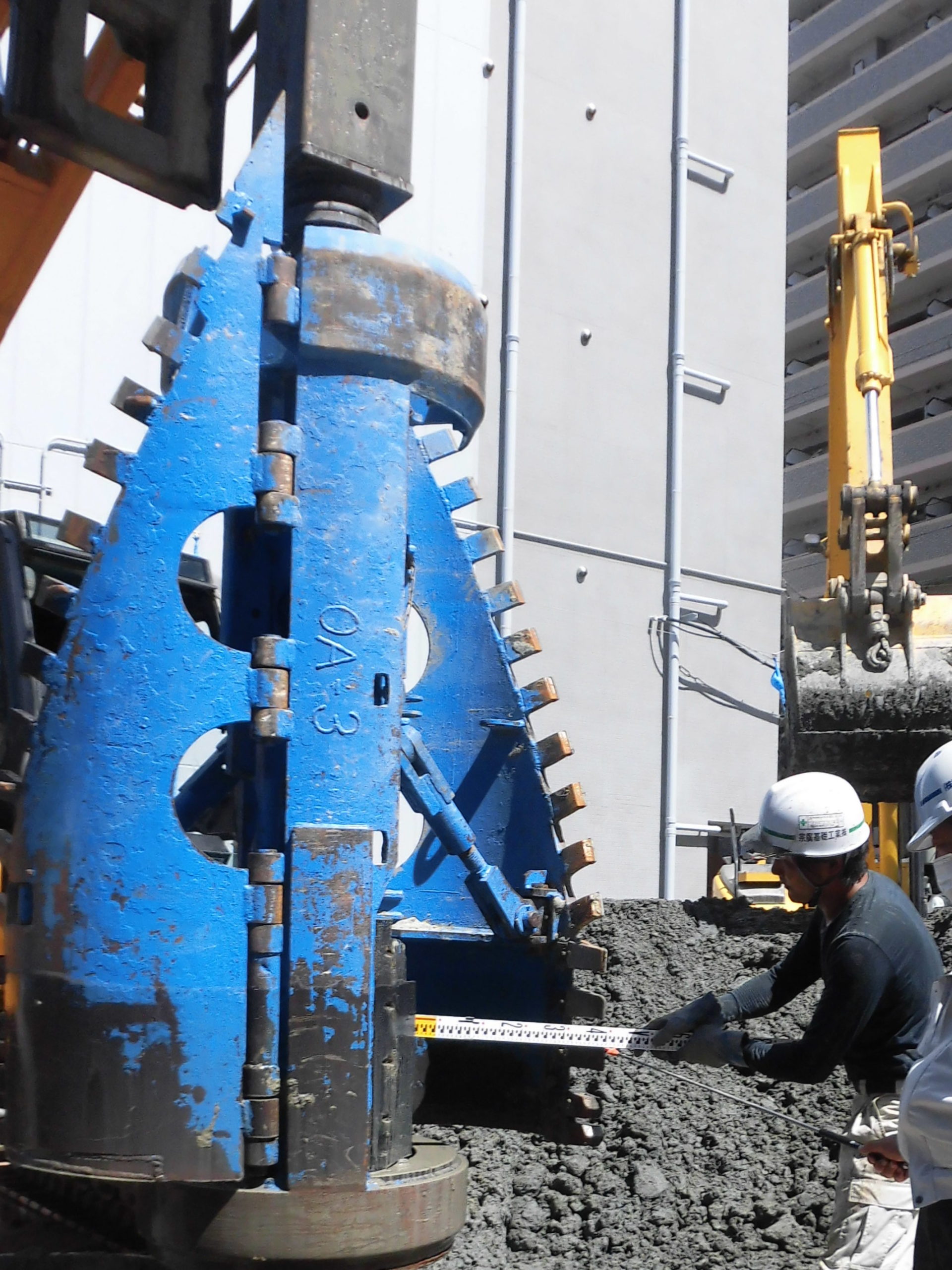

杭の先端部を広げる拡底の掘削をします

杭の穴が規定通りの寸法を確保しているかの超音波測定器を用いて孔壁測定をします

2022年6月29日

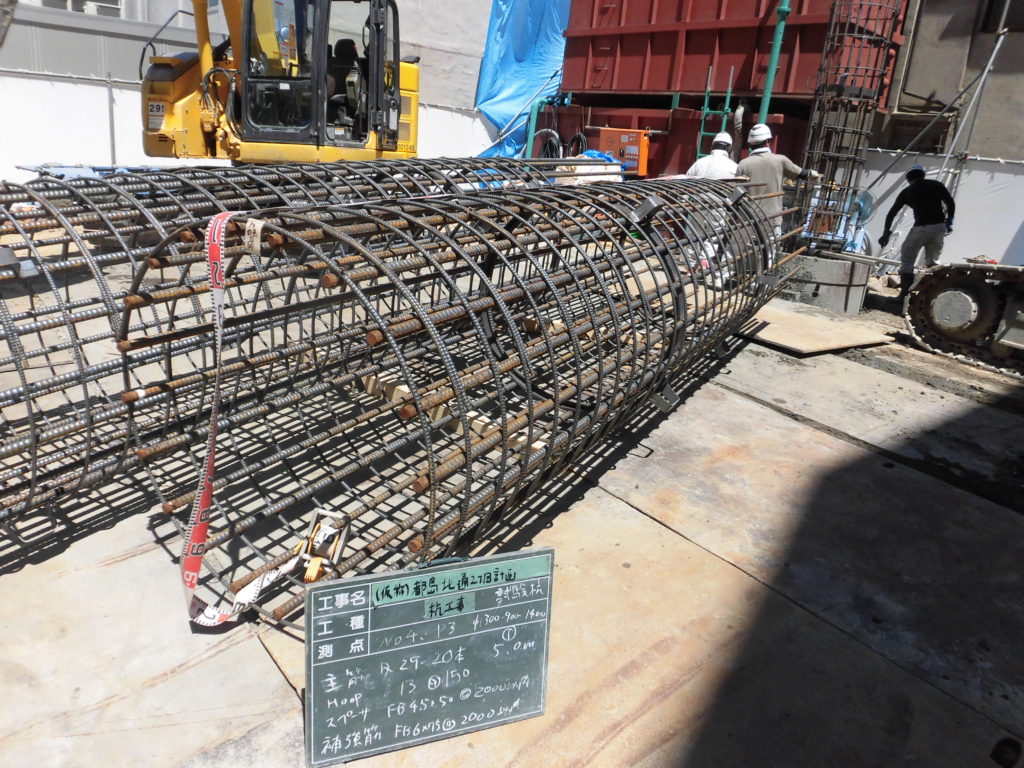

鉄筋検査を実施後、建込、コンクリートの打設へと続きます

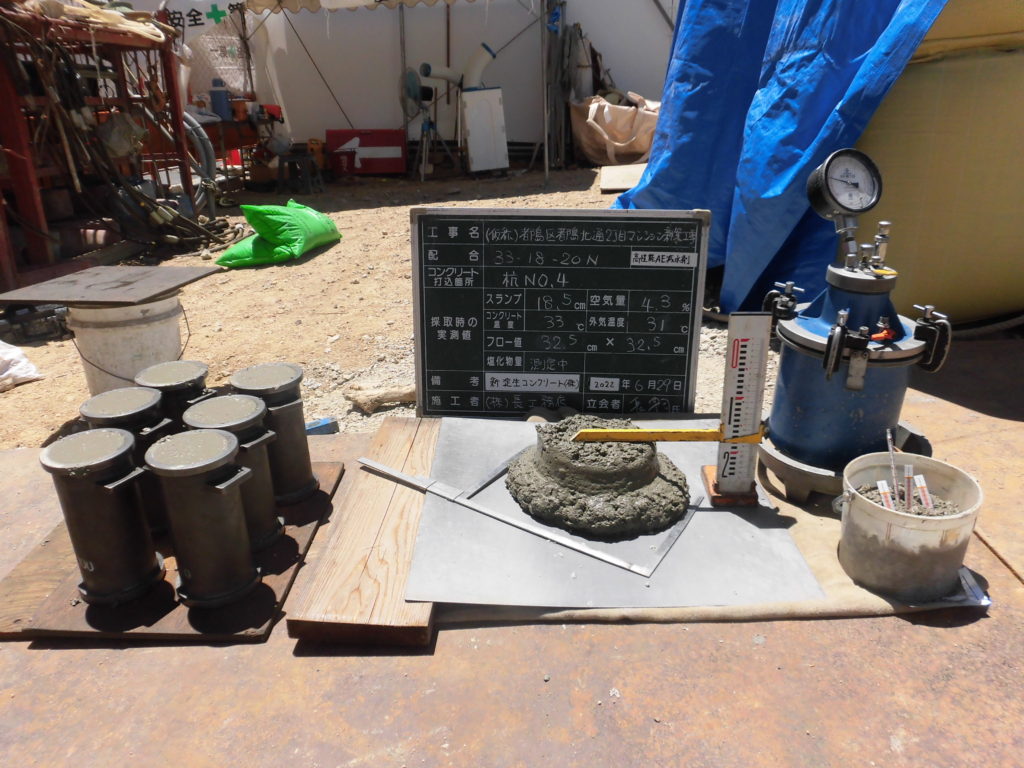

コンクリートが指定通りの品質、強度等が有るか試験をします。

コンクリート打設後、次の工事予定杭の準備、掘削へと続き所要本数を施工します。

2022年7月1日

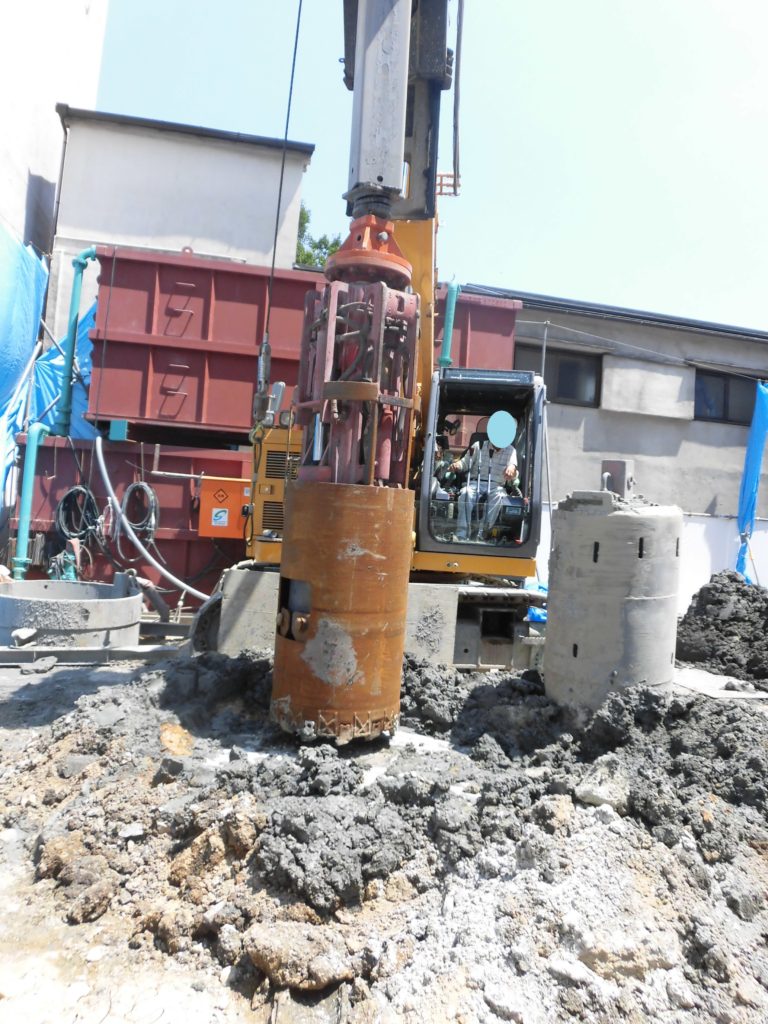

アクシデント発生です。地中での障害物があり通常のバケットでは掘り進めなくなりました。

グラブビットと呼ばれる地中障害撤去用の先に取替作業再開です。

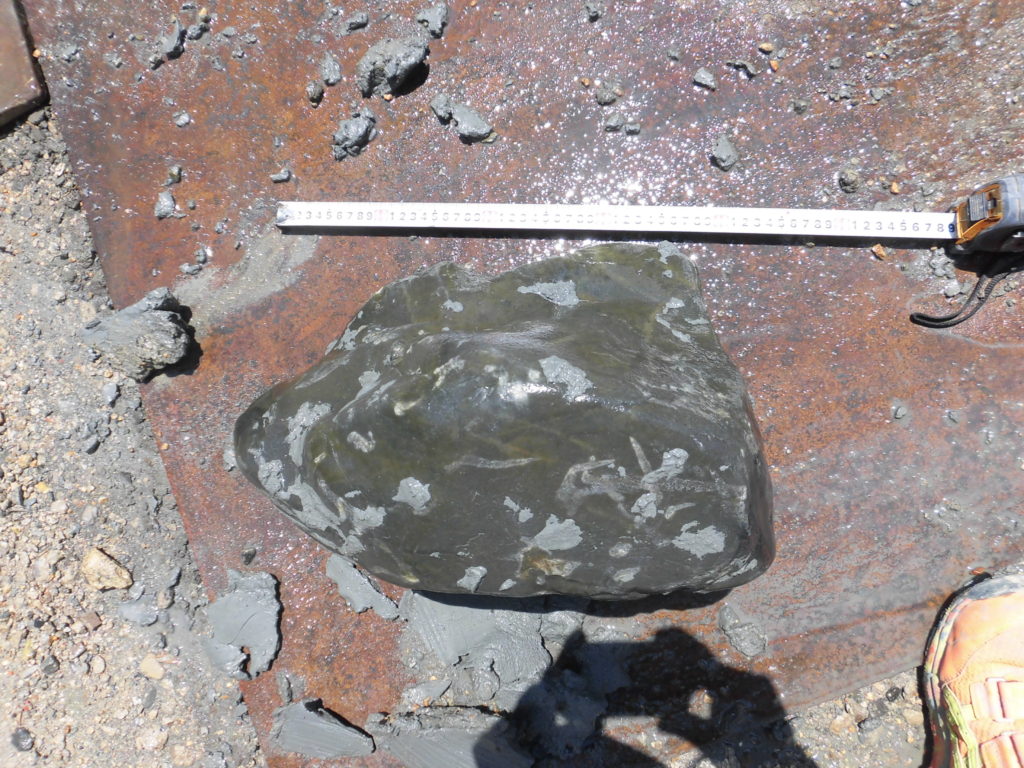

地中障害撤去作業で出てきたのはこの岩?石?だけでした。地下17㎡程度の所に有ったこの障害の為、杭工事が1日延びました。連日の猛暑の中の作業で少し疲れ気味の作業員も一休み出来たので熱中症対策にも一役買ったかも・・・でもこの撤去作業には追加費用が掛かります😞

この後、7月8日に最後のコンクリートを打設し11日に機械を搬出して杭工事は終わりました。
